POSTĘPY PRAC BUDOWLANYCH - KWIECIEŃ 2026 r.

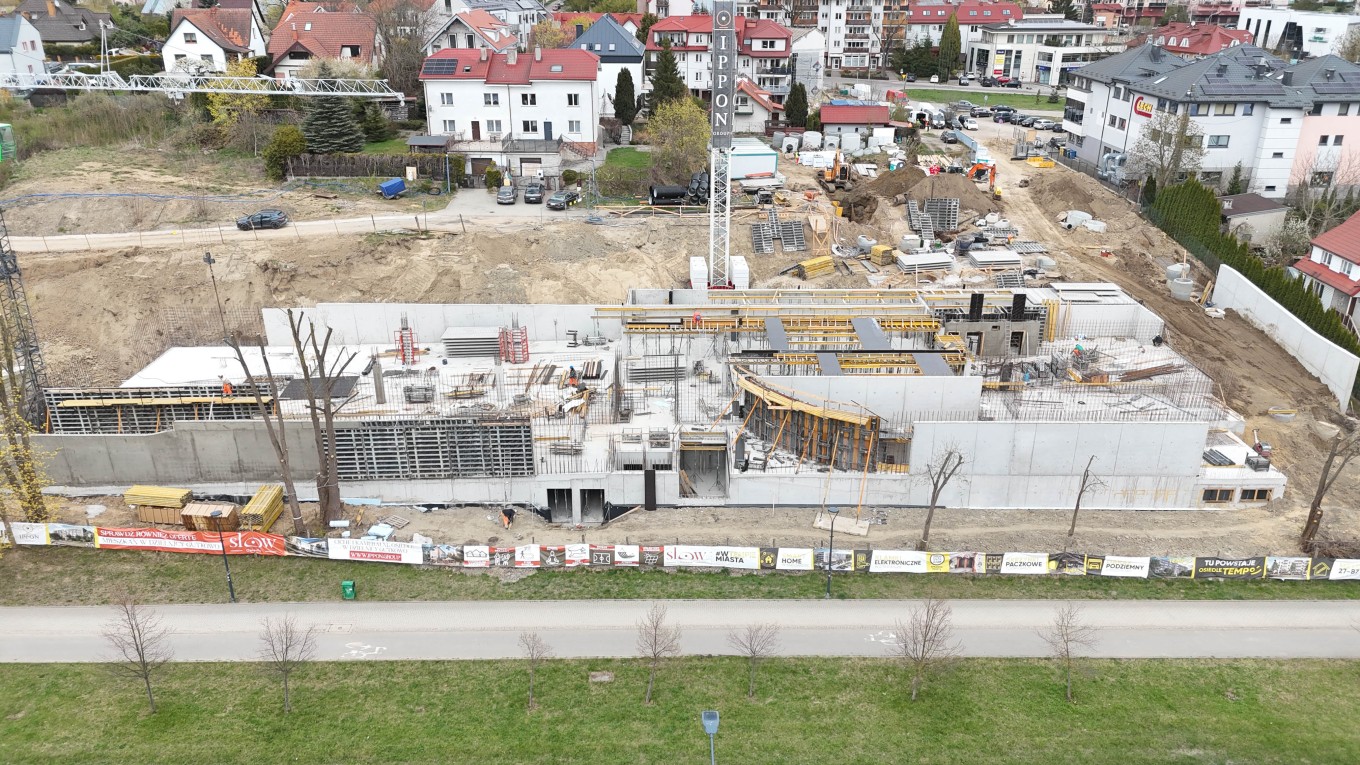

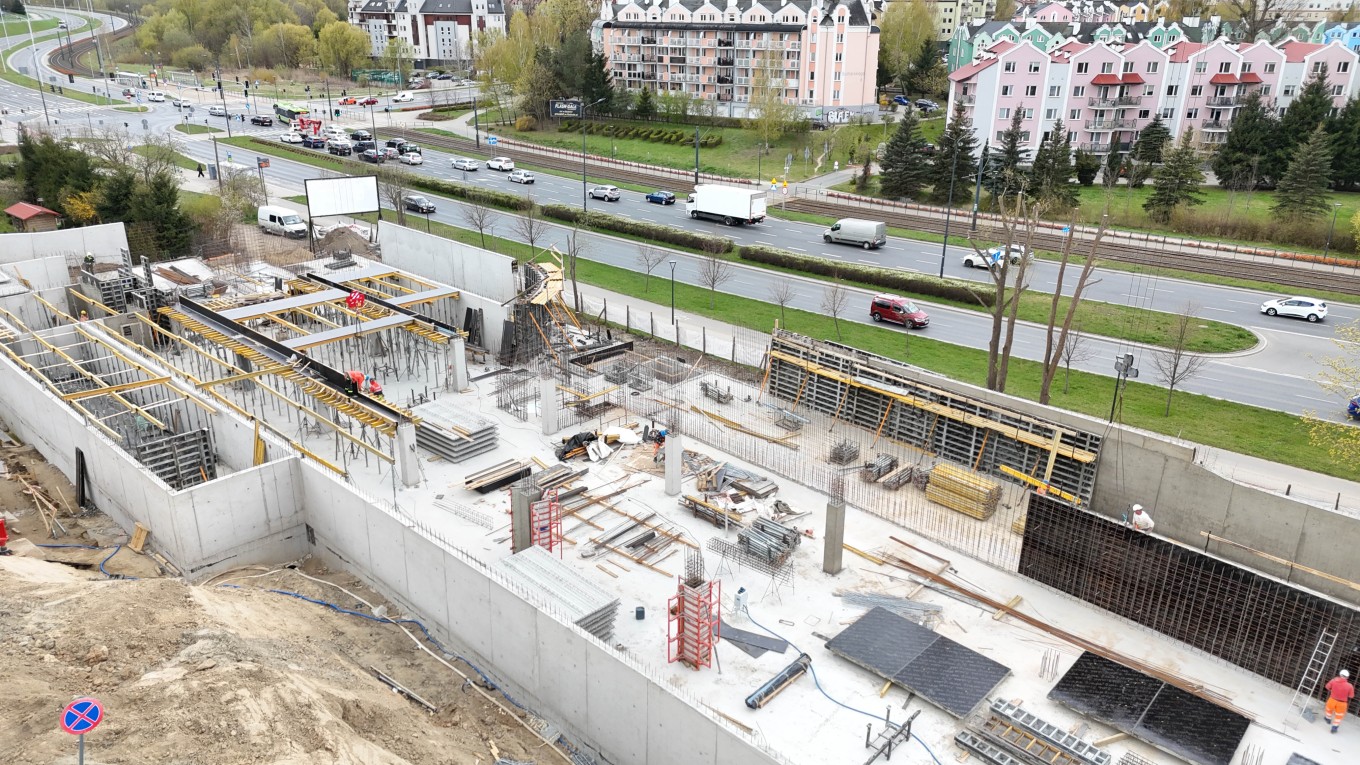

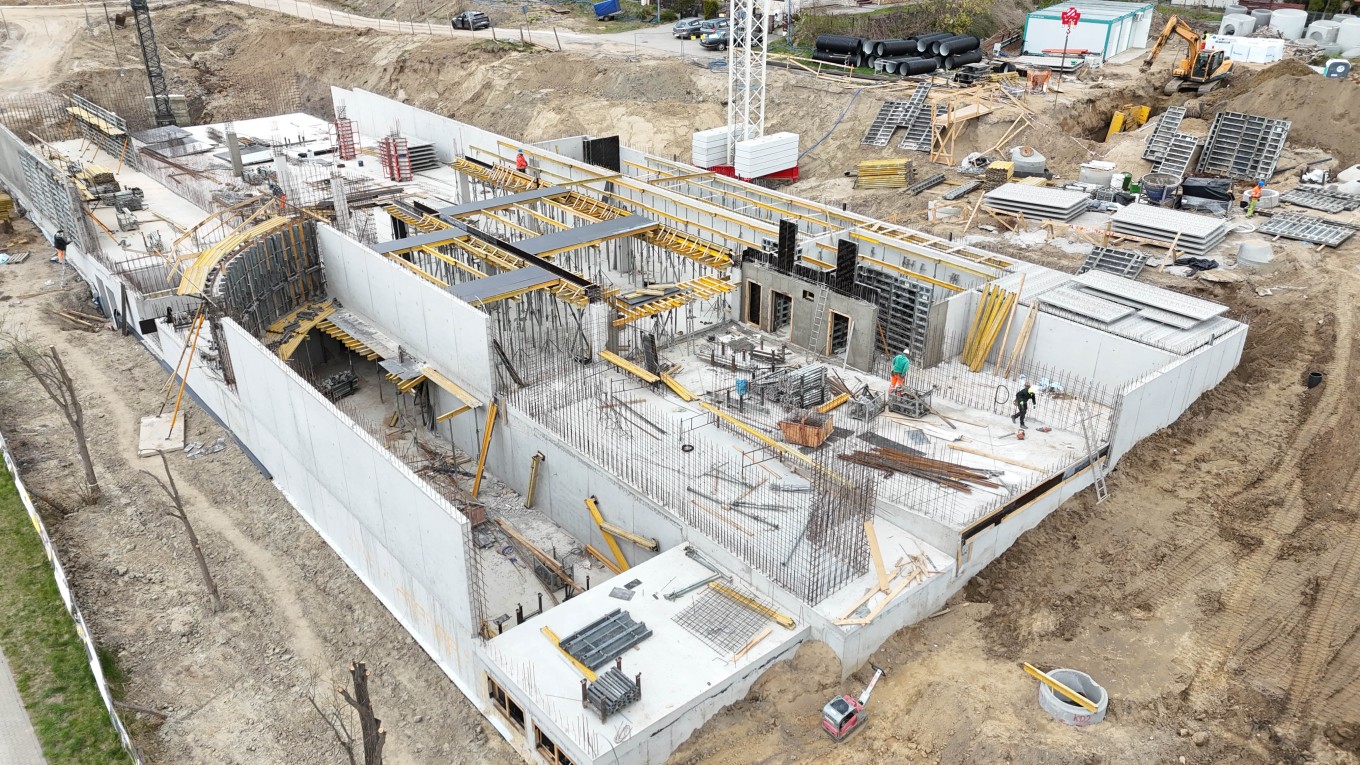

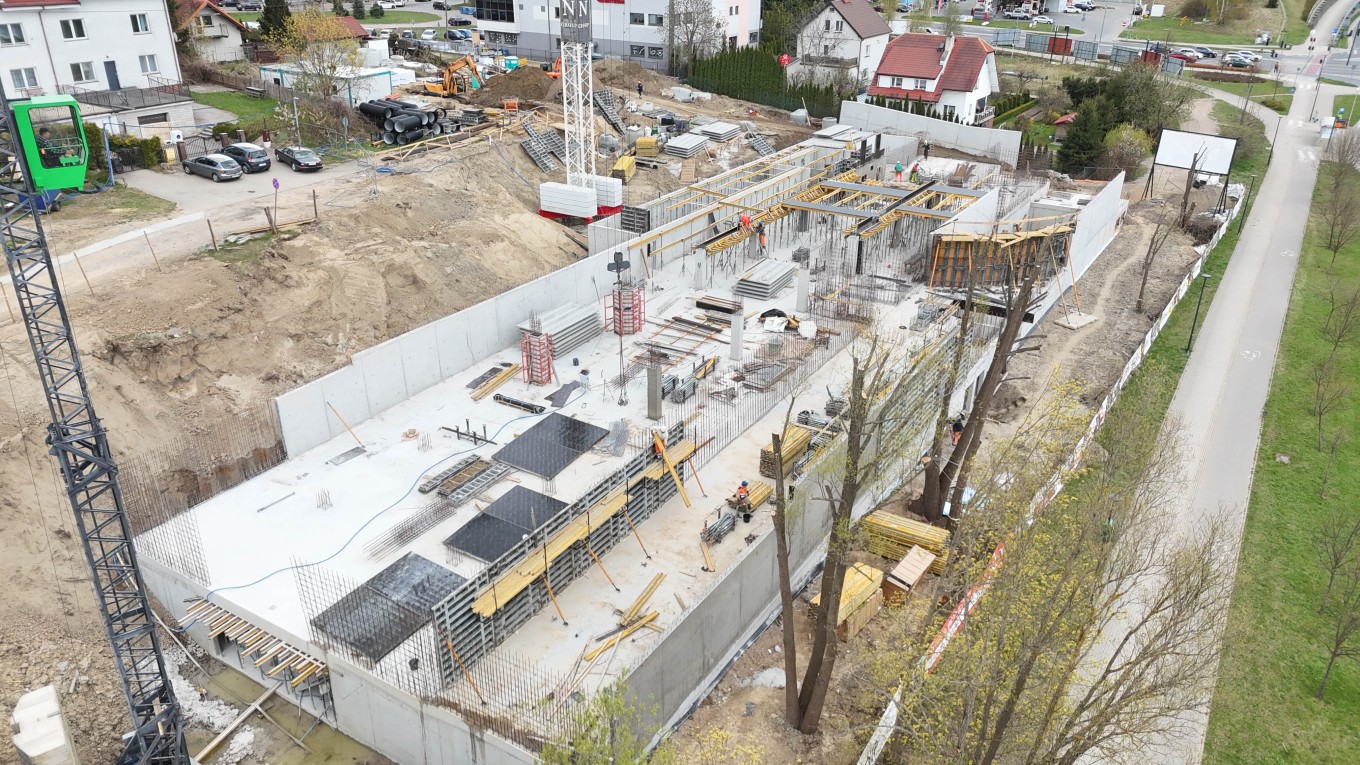

Kwiecień był na budowie osiedla Tempo miesiącem wyraźnych zmian i dobrze widocznych efektów prowadzonych prac. W ostatnich tygodniach zakończyliśmy kolejne istotne zakresy robót konstrukcyjnych, a równolegle rozpoczęliśmy pierwsze prace instalacyjne wewnątrz budynku. Inwestycja systematycznie nabiera kształtu, a postęp widoczny jest już nie tylko na poziomie konstrukcji, ale także w kolejnych elementach infrastruktury.
Postęp prac – kwiecień 2026
- Roboty ziemne – 100%
Wszystkie prace przygotowawcze zostały zakończone, co pozwala skupić się na dalszej realizacji konstrukcji.
- Płyta denna – 100%
Zakończono wykonanie fundamentu budynku, stanowiącego bazę dla kolejnych kondygnacji.
- Ściany konstrukcyjne poziomu -2 – 100%
Najniższa kondygnacja garażowa została w pełni zrealizowana w zakresie konstrukcyjnym.
- Strop nad poziomem -2 wraz z posadzką przemysłową – 100%
Zakończono zarówno konstrukcję stropu, jak i wykonanie posadzki.
- Ściany konstrukcyjne poziomu -1 – 70%
Zaawansowane prace żelbetowe na kolejnej kondygnacji podziemnej.
- Strop nad poziomem -1 – 20%
Rozpoczęto wykonywanie stropu oddzielającego poziom garażowy od wyższych kondygnacji.
- Instalacje wewnętrzne (elektryczne i sanitarne) – rozpoczęte
Na poziomie -2 rozpoczęto prowadzenie pierwszych instalacji, co oznacza wejście w kolejny etap realizacji.
- Obsypki budynku – 70%
Trwają intensywne prace ziemne wokół budynku, przygotowujące teren pod dalsze roboty.
- Mury oporowe – 70%
Zaawansowana realizacja elementów stabilizujących teren inwestycji.
- Przyłącza wodno-kanalizacyjne – wykonane
Zrealizowano przyłącza niezbędne do przyszłego funkcjonowania budynku.
Śledź postępy na bieżąco
Na naszym fanpage’u na Facebooku publikujemy aktualne zdjęcia oraz materiały z budowy, dzięki którym mogą Państwo na bieżąco obserwować rozwój inwestycji.
👉 https://www.facebook.com/ippongroup
Dziękujemy za zaufanie i zapraszamy do śledzenia kolejnych aktualizacji dotyczących osiedla Tempo.
