Postępy prac budowlanych w budynku B 4.2 oraz B 4.3

Postępy prac budowlanych w budynku B 4.2 oraz B 4.3

W marcu powitaliśmy wiosnę, a wraz z nią wyraźne przyspieszenie prac na budowie osiedla SLOW. Poprawa warunków atmosferycznych pozwoliła na kontynuację robót w szerszym zakresie, a na placu budowy widoczny jest znaczący postęp – zarówno w pracach konstrukcyjnych, jak i wykończeniowych. W załączeniu przesyłamy najnowsze zdjęcia dokumentujące aktualny stan inwestycji.

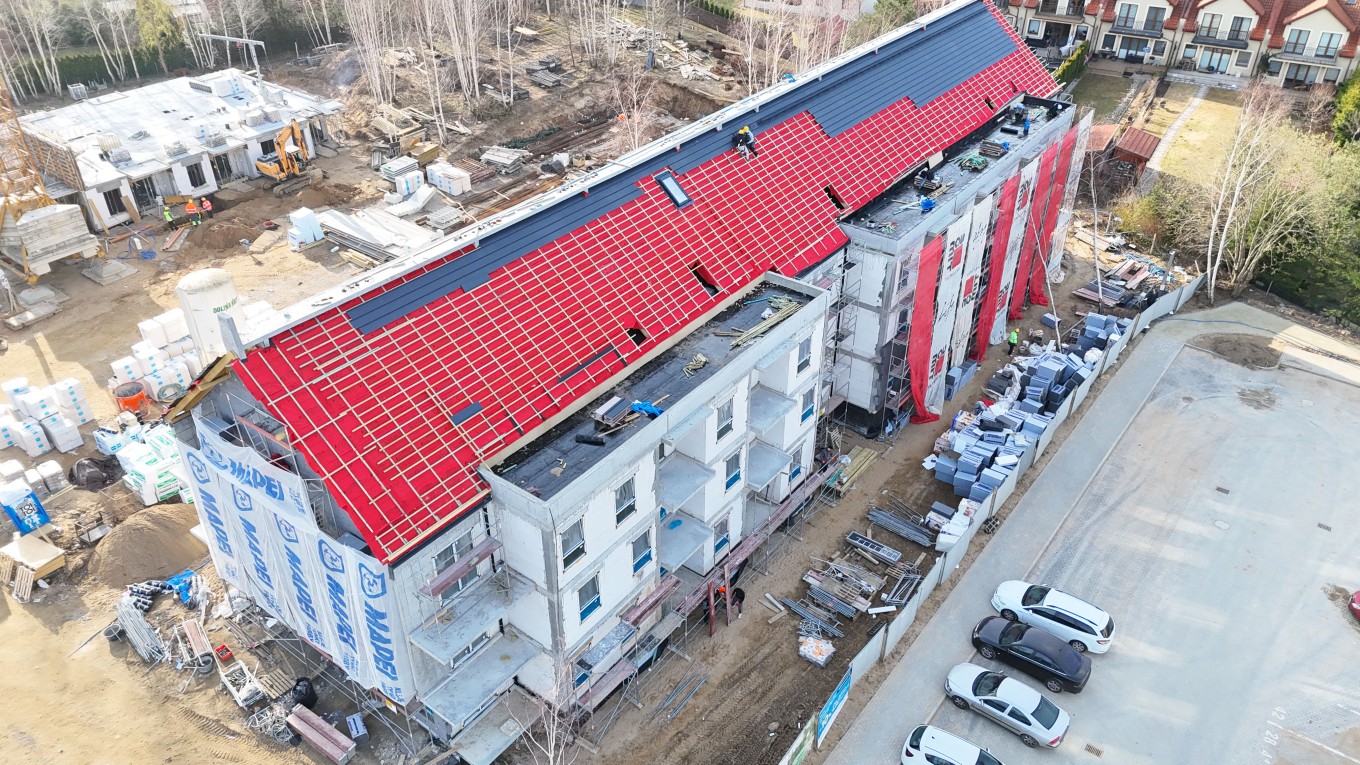

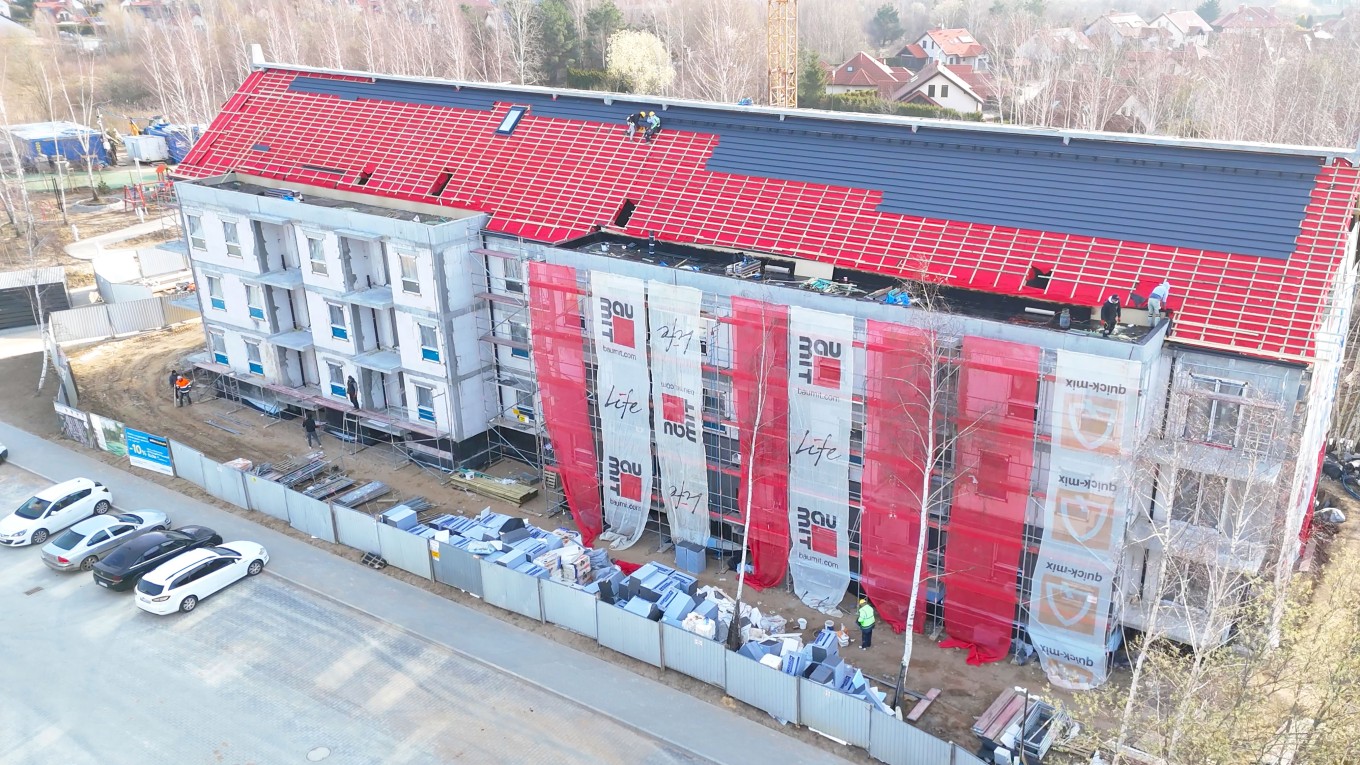

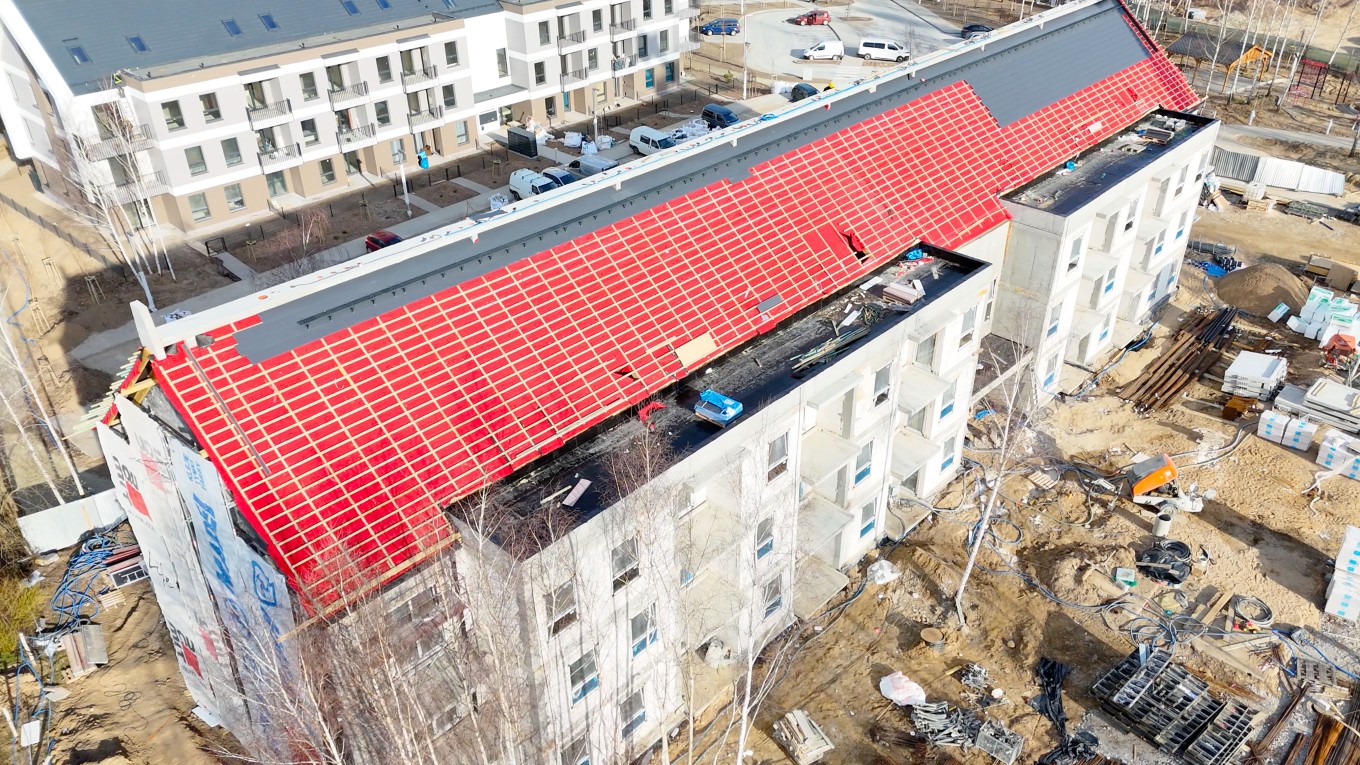

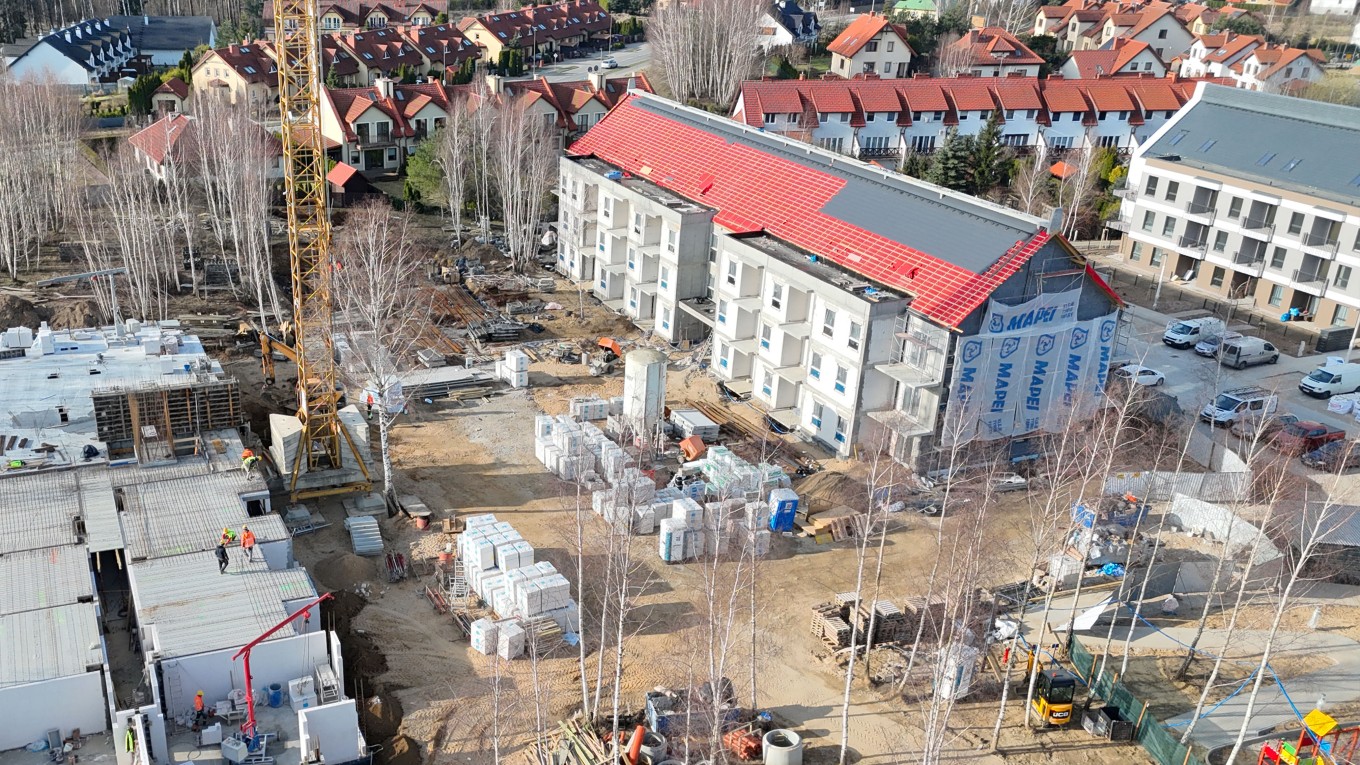

Postęp prac B4.2 – marzec 2026

  • Izolacje – 85%

Zaawansowane prace izolacyjne zabezpieczają budynek i przygotowują go do kolejnych robót wykończeniowych.

  • Konstrukcja żelbetowa – 100%

Zakończono wszystkie główne elementy konstrukcyjne budynku.

  • Konstrukcja dachu – 100%

W pełni wykonano konstrukcję dachu, co stanowi ważny krok w zamknięciu bryły budynku.

  • Pokrycie dachu z izolacją – 40%

Trwają prace związane z warstwami izolacyjnymi i zabezpieczeniem dachu.

  • Stolarka zewnętrzna (okna i drzwi) – 70%

Większość okien i drzwi została już zamontowana, co pozwala na prowadzenie dalszych prac wewnątrz budynku.

  • Elewacja – 80%

Zewnętrzne wykończenie budynku jest na zaawansowanym etapie i coraz bardziej oddaje docelowy wygląd inwestycji.

  • Ściany działowe – 80%

Układ pomieszczeń wewnątrz budynku jest już w dużej mierze zarysowany.

  • Tynki – 20%

Rozpoczęto prace tynkarskie w wybranych częściach budynku.

  • Sieci zewnętrzne i przyłącza – 55%

Kontynuowane są prace instalacyjne poza budynkiem, związane z jego przyszłym funkcjonowaniem.

  • Drogi, miejsca postojowe i chodniki – 10%

Rozpoczęto zagospodarowanie terenu wokół budynku, w tym ciągów komunikacyjnych.

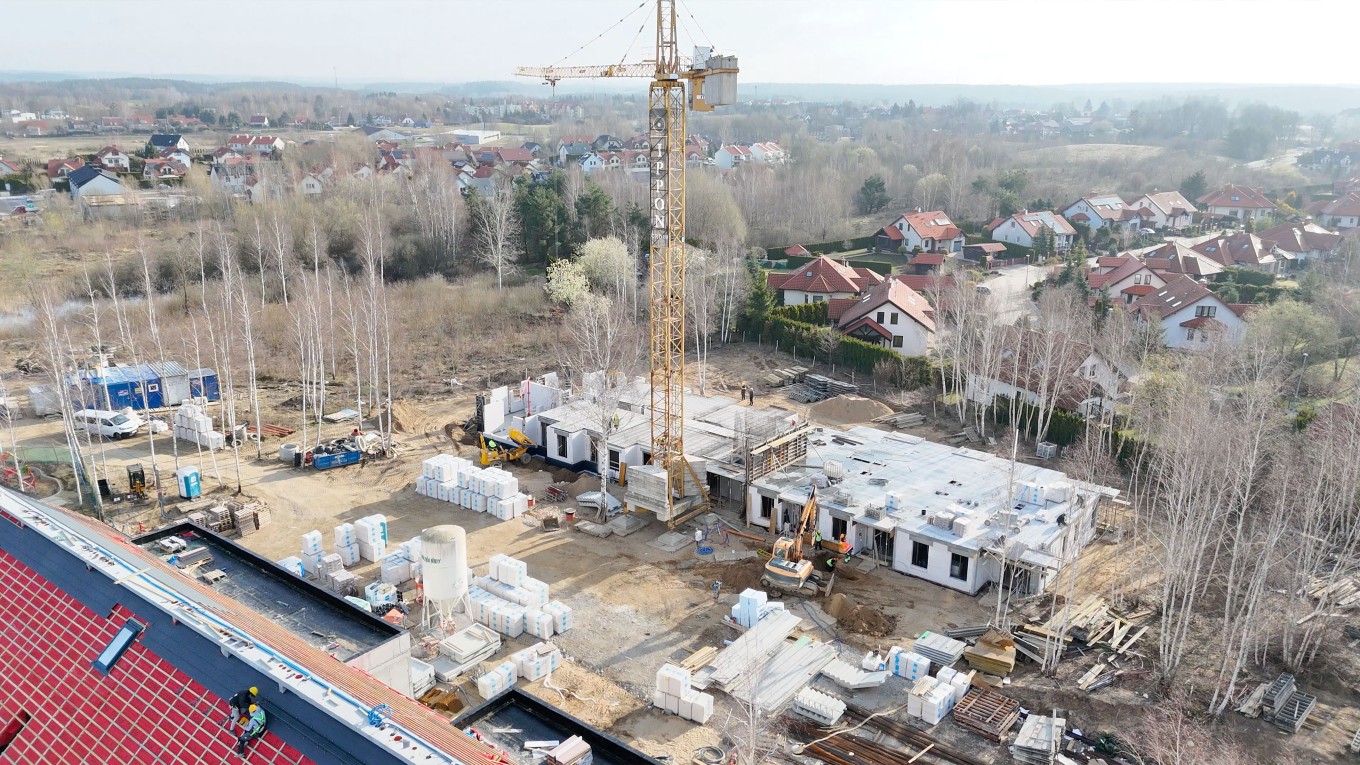

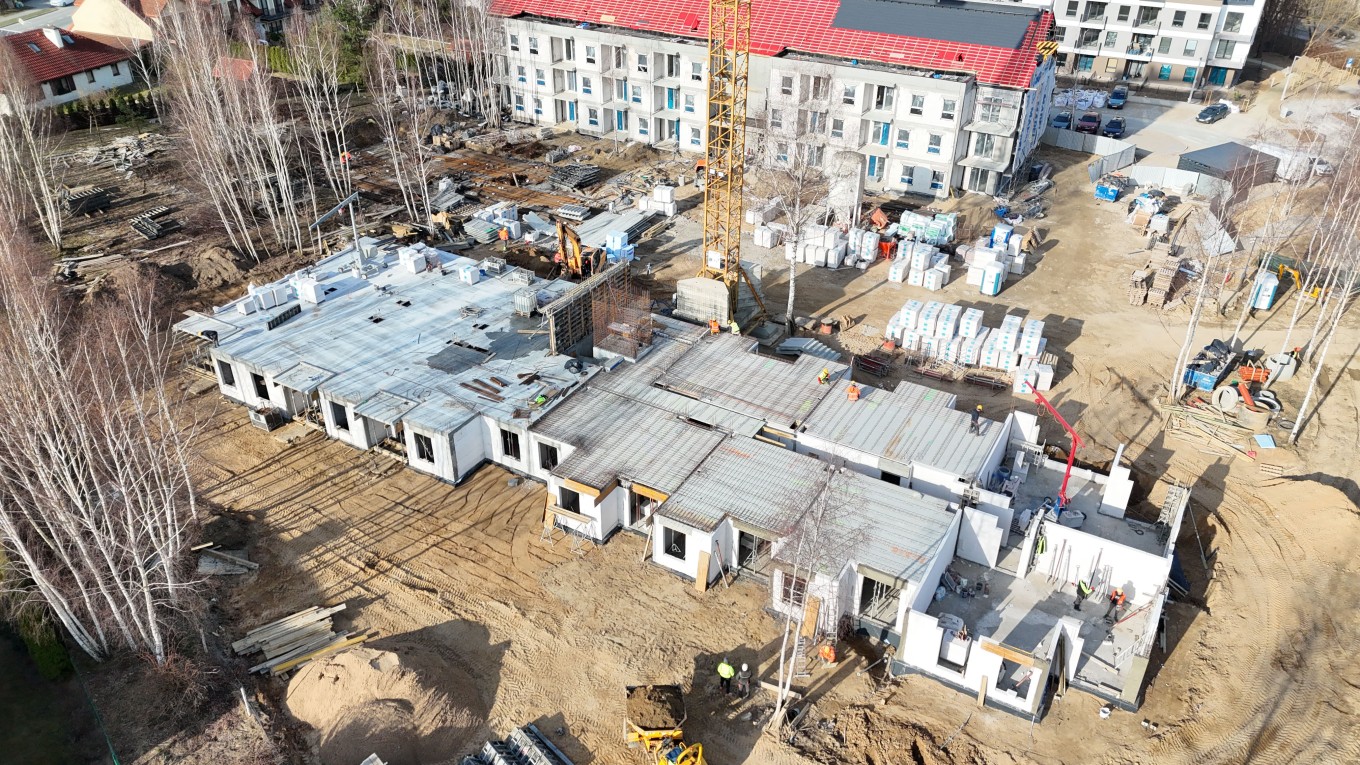

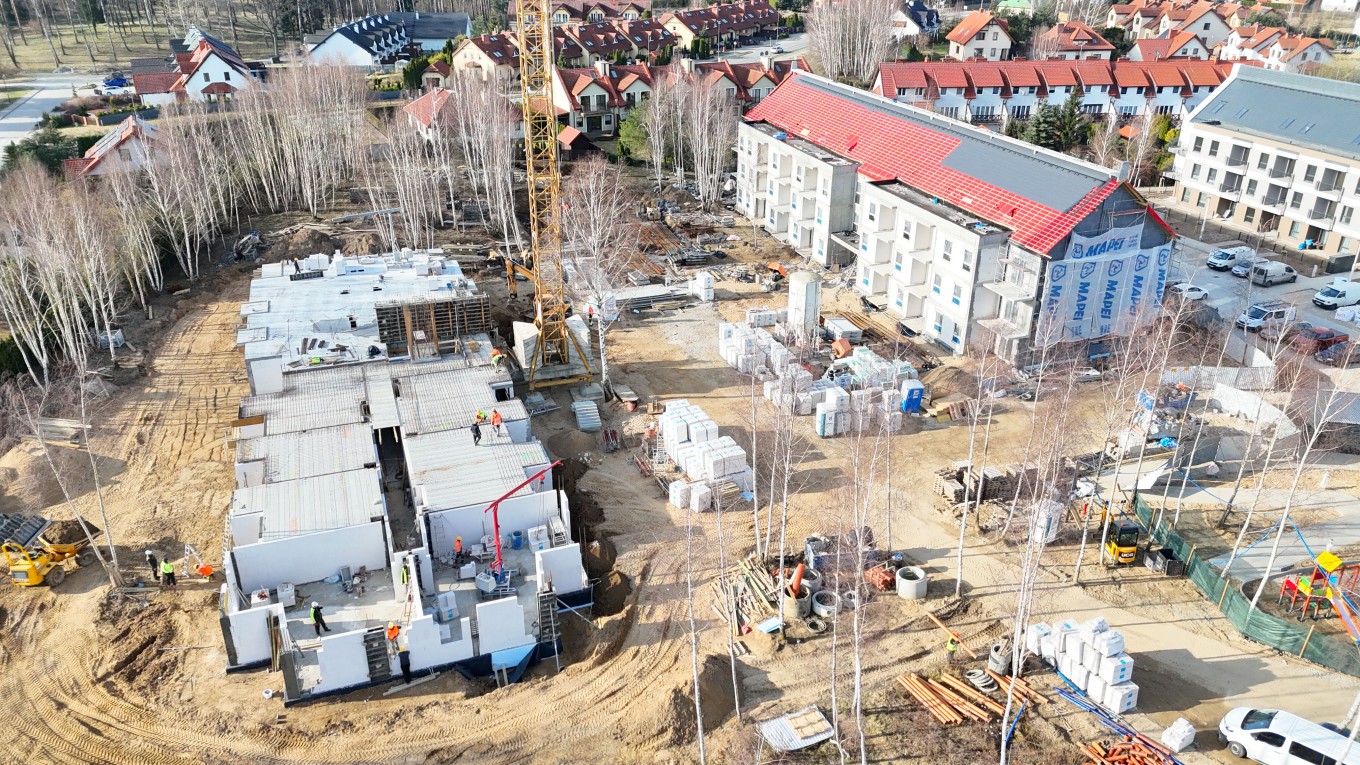

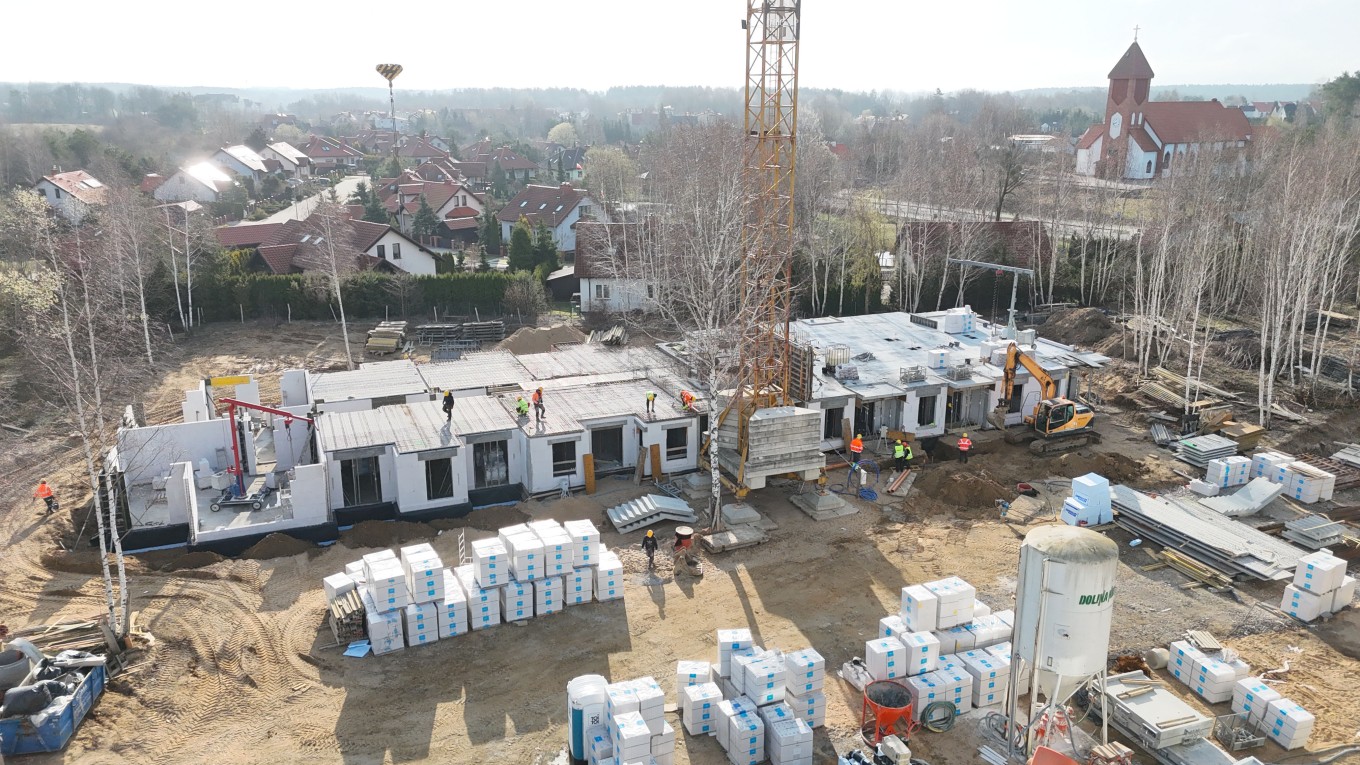

Postęp prac B4.3 – marzec 2026

  • Kanalizacja deszczowa – 95%

Prace związane z odprowadzaniem wód opadowych są na końcowym etapie realizacji.

  • Kanalizacja sanitarna – 95%

Zaawansowane roboty instalacyjne zapewniają przygotowanie budynku do dalszych prac wewnętrznych.

  • Parter – 95%

Konstrukcja parteru jest niemal ukończona, co pozwala na płynne przejście do kolejnych kondygnacji.

  • Zasypki wokół budynku – 100%



Śledź postępy na bieżąco

Na naszym fanpage’u na Facebooku publikujemy aktualizacje, zdjęcia z budowy oraz ujęcia z drona, które pozwalają zobaczyć inwestycję z szerszej perspektywy.
